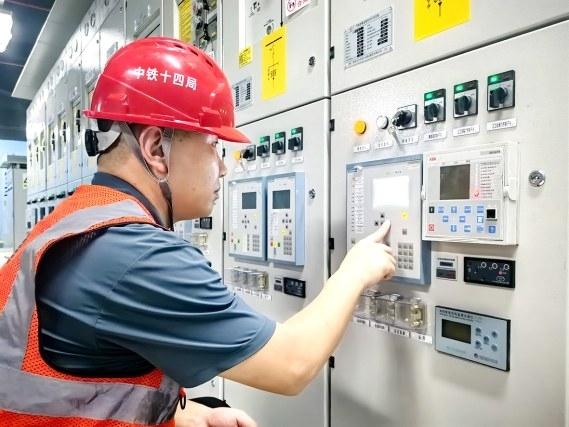

▲深圳地鐵5號線西延工程全線供電系統完成全面受電。 宋南南 攝
深圳新聞網2025年7月5日訊(深圳晚報記者 董玉含 通訊員 劉方 宋南南)7月3日凌晨1時,深圳地鐵5號線西延工程大劇院站、東門站、湖貝站變電所及區間35kV環網一次送電成功,標志著全線供電系統完成全面受電,正式“電通”;7月4日上午9時,隨著東門站400V低壓開關柜順利送電,“400V電通”里程碑工期目標提前實現,為后續動車調試、車站設備全面調試等工作按下加速鍵,向全線通車目標全力沖刺。
據了解,該工程貫穿深圳城市的第一、二圈層,連接西、中、東三條發展軸,對羅湖區乃至深圳市的產業結構調整升級有顯著推動作用。建成后市民搭乘5號線無需換乘2號線,便可直達大劇院站等商圈,黃貝嶺站的早晚交通高峰狀況將得到進一步改善。
